ProStruct

NIPPON STEEL

先端内外面突起付き鋼管杭 × 拡大根固め杭工法(TN-X)

  • 建築物
  • 強く・安全
  • 早く・経済的
  • 使いやすく・確実
  • 環境にやさしく・持続的

技術検討・技術提案を相談する

高い強度・変形性能を有する「鋼管杭」の先端に「拡大根固め部」を設けることで得られる高い支持力性能を活かして、
中高層建築物の基礎工事のトータルコスト削減、工期短縮を実現するソリューションです。

先端内外面突起付き鋼管杭

先端内外面突起付き鋼管杭

本製品の詳細情報はコチラ

拡大根固め杭工法

拡大根固め杭工法
(TN-X工法)

(国土交通大臣認定 TACP-0171、TACP-0172)
(ベターリビング一般評定 CBL FP003-08、CBL FP002-10)

本工法の詳細情報はコチラ

先端内外面突起付き鋼管杭×拡大根固め杭工法のメリット

※それぞれのメリット詳細はアイコンをクリック

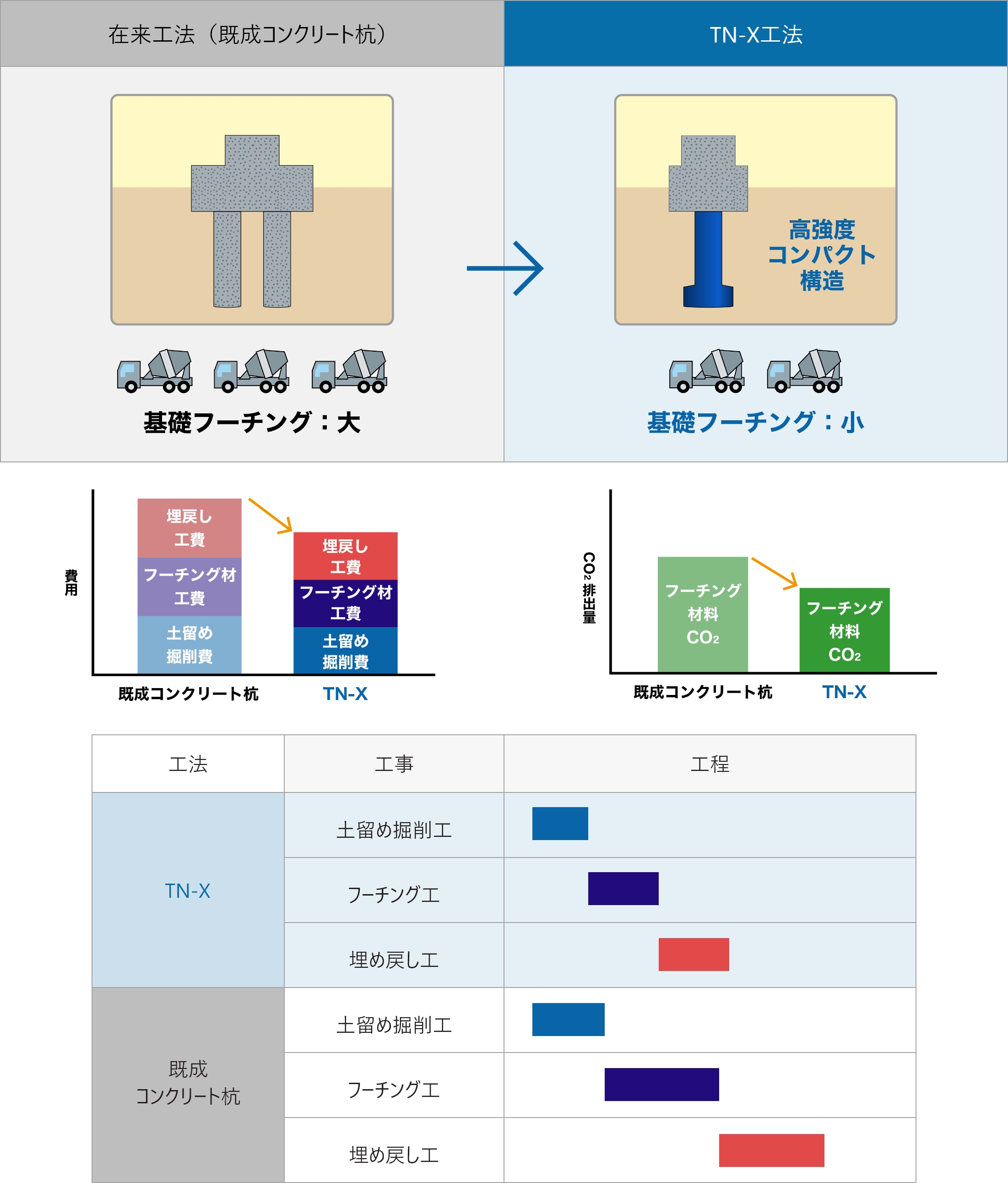

  • 杭本数の削減

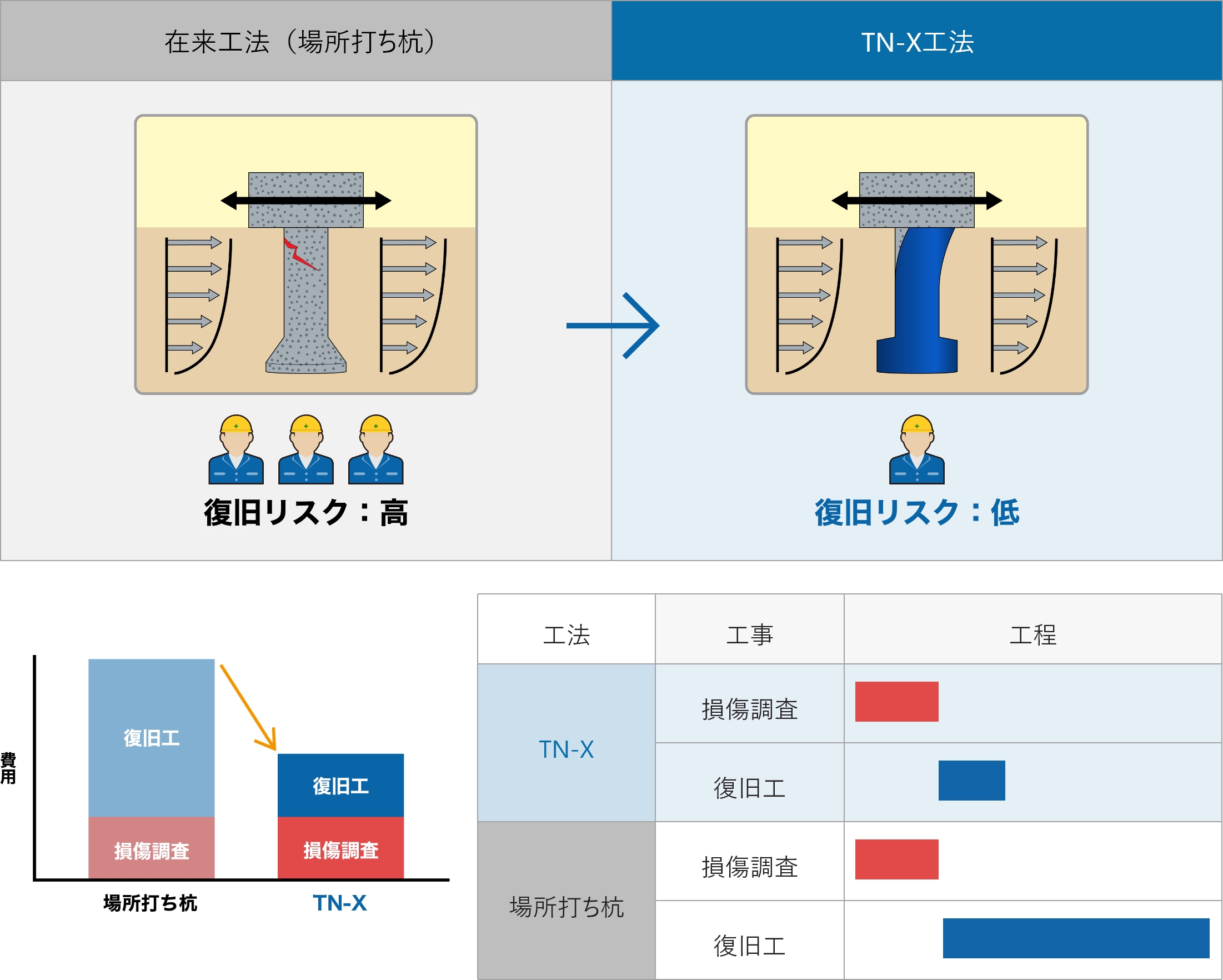

  • 大地震への適応

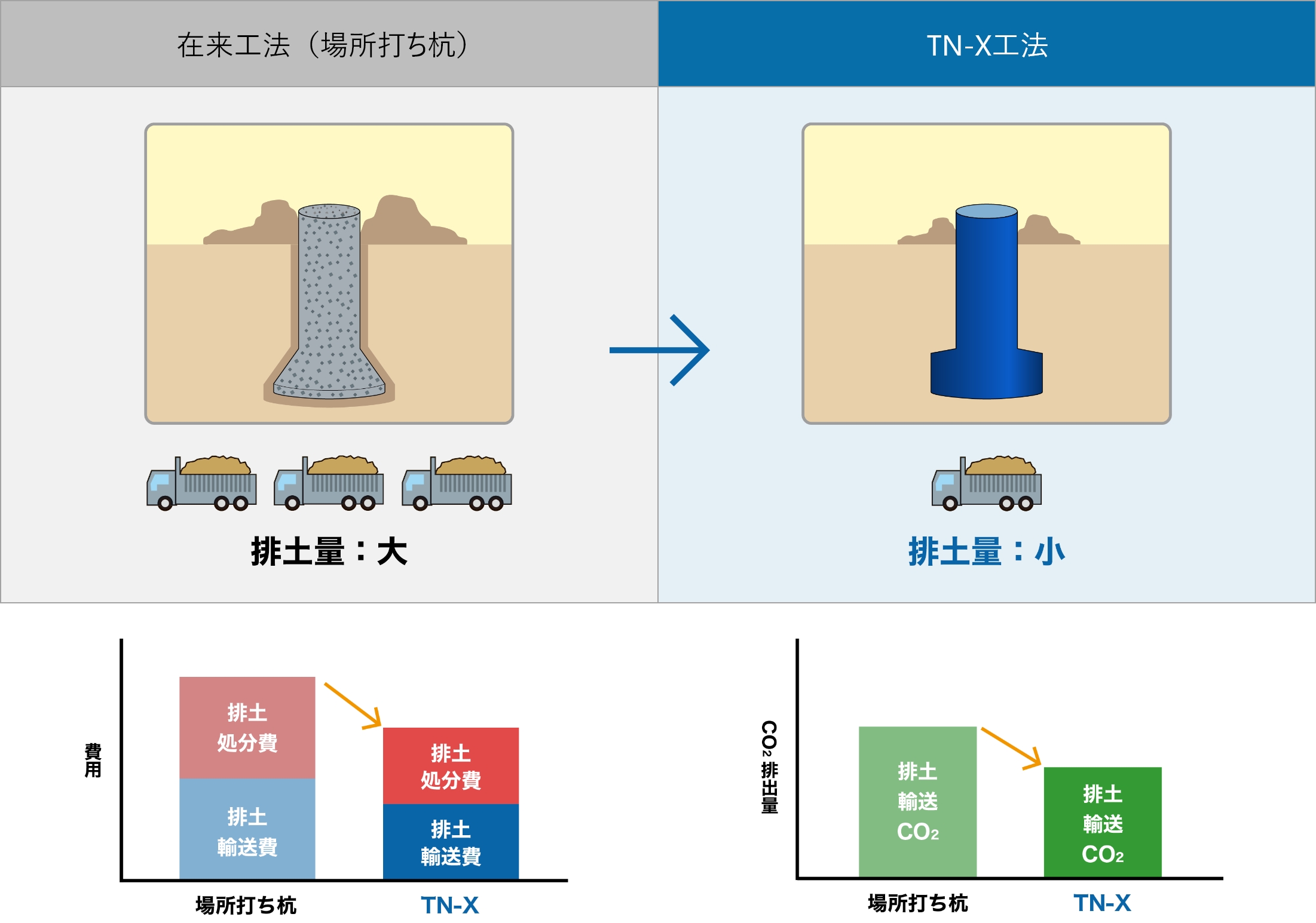

  • 低排土施工

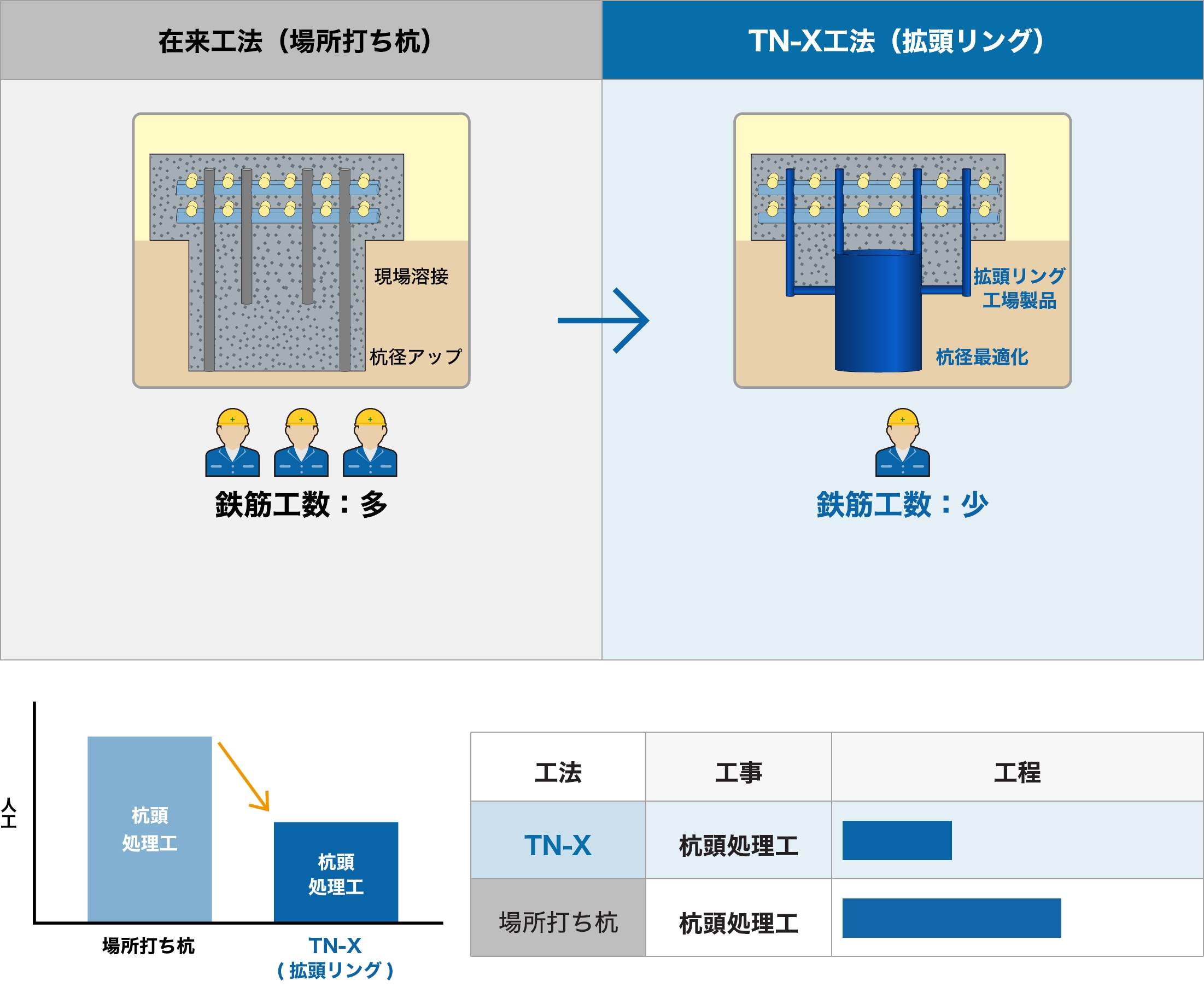

  • 杭頭処理工軽減
    (拡頭リング工法®

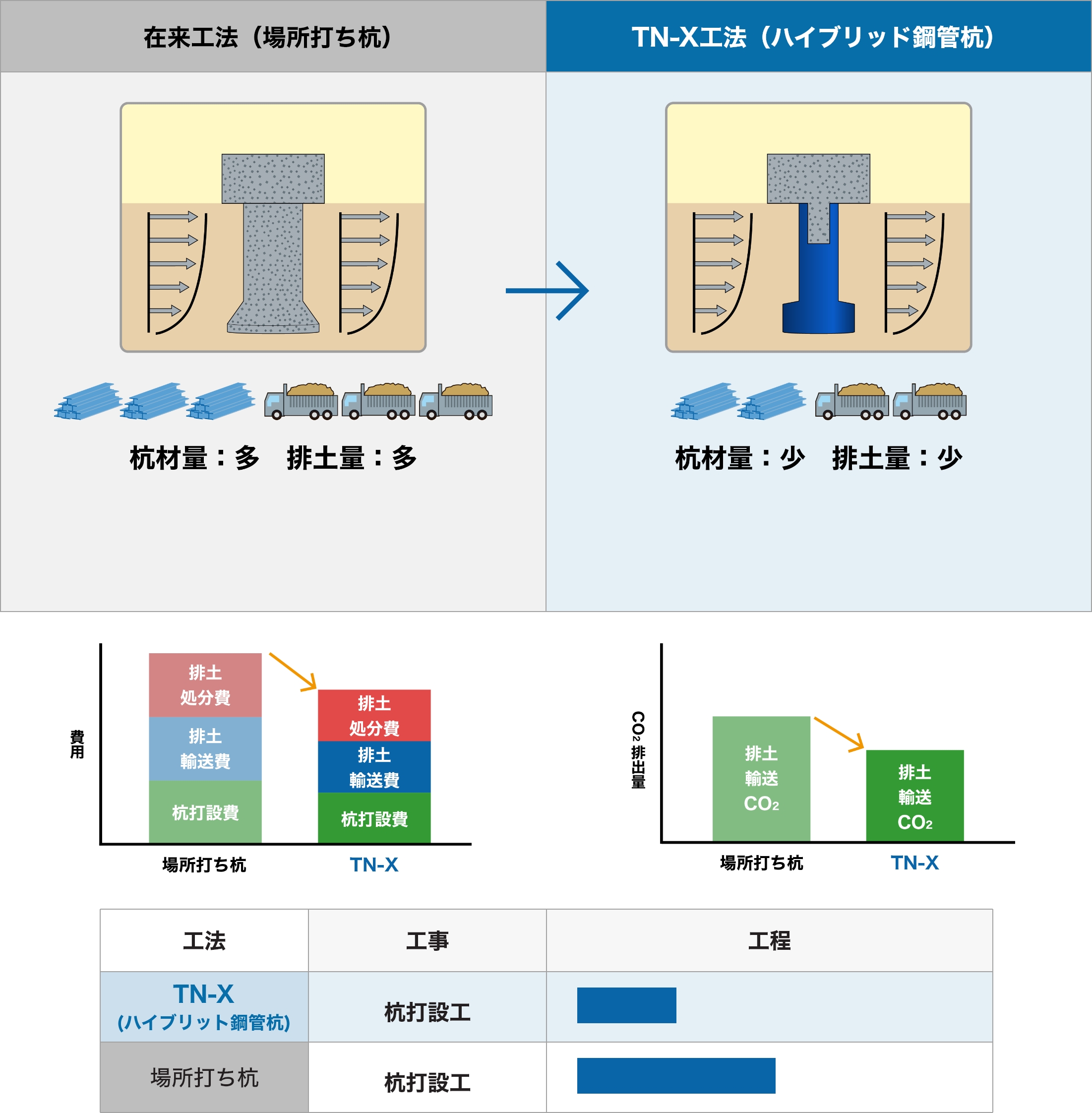

  • 杭径の最適化
    ハイブリッド鋼管杭工法
高い支持力性能と変形性能を活かして、建築基礎工事全体のコスト削減、工期短縮を実現

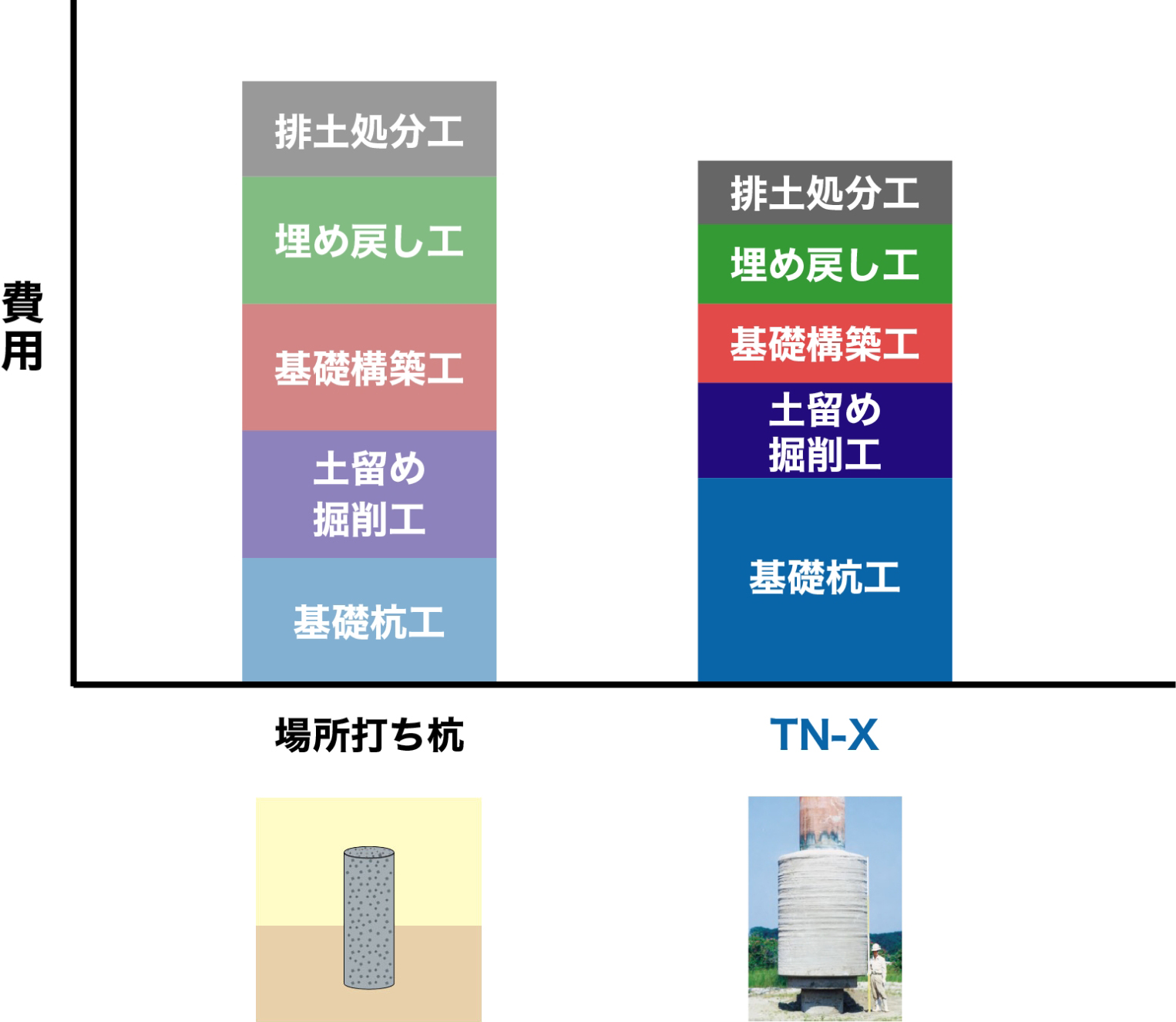

総コスト比較イメージ

総コスト比較イメージ

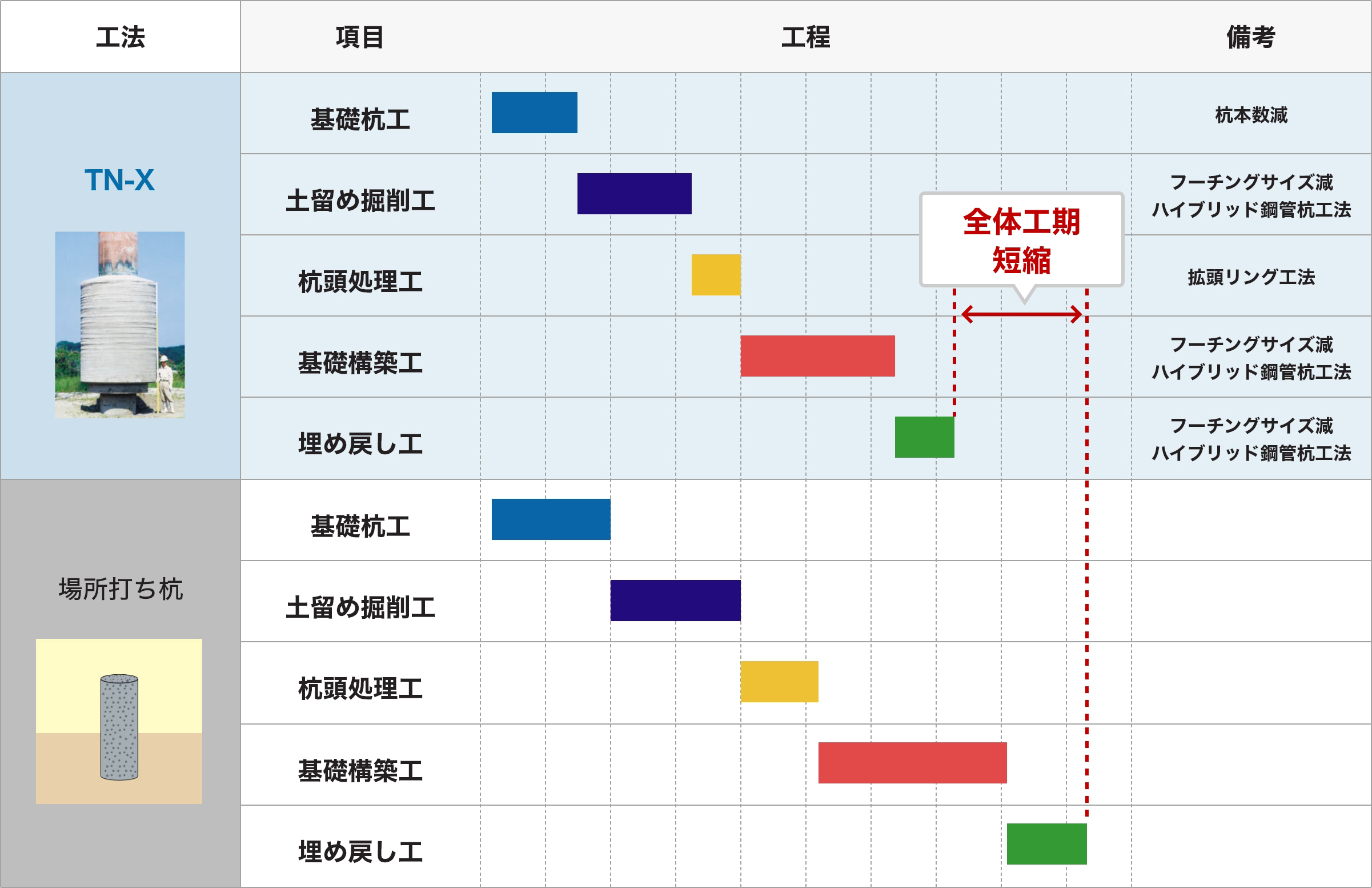

工期比較イメージ

工期比較イメージ

本工法の位置付け

TN-X NSエコパイル ガンテツ
適用分野 建築 建築/土木 土木
特徴
  • 超高先端支持力
  • 省スペース施工
  • 低騒音/低振動
  • 排土レス/
    セメントレス
  • 斜杭
  • 高先端支持力
  • 高周面摩擦力
  • 礫径150mm対応
こんなときにおススメ 建築基礎で
杭本数を減らしたい
周辺環境への影響を減らしたい 土木基礎で
杭本数を減らしたい
地盤
条件
支持層までの状態 中間層に礫がある 礫径 50mm以下
礫径 50~100mm
礫径 100~150mm ×
礫径 150mm以上 × ×
支持の状態 土質 砂・砂礫(30≦N)
粘性土(20≦N) ×
軟岩・土丹 ×
硬岩 × × ×
傾斜
地下水 湯水量が極めて多い
地表より2m以上の被圧地下水 ×
流速3m/min以上 ×
支持形式 支持杭
摩擦杭 × ×
施工
条件
水上施工
作業空間が狭い
斜杭 × ×
周辺環境 振動騒音対策
隣接構造物に対する影響
排土

詳細を見る

ProStructでは、既存のパッケージのみならず、そのパッケージを基にしたニーズに合わせた技術協力が可能です。
導入ご検討される際は、ぜひご相談ください。

「鋼材×利用技術」
パッケージ 一覧
