ハット形鋼矢板 × 現場省力化接続ツール(NSコネクター®)
NSコネクター®は、鋼矢板壁の多様な法線に対応できるハット形鋼矢板用接続部材で、
異形鋼矢板加工の省略によりトータルコスト削減、工期短縮を実現するソリューションです。
その他、縦継ぎ溶接や鋼矢板引込み作業の省力化を実現するツールもございます。

NSコネクター®(特許第7678394号)

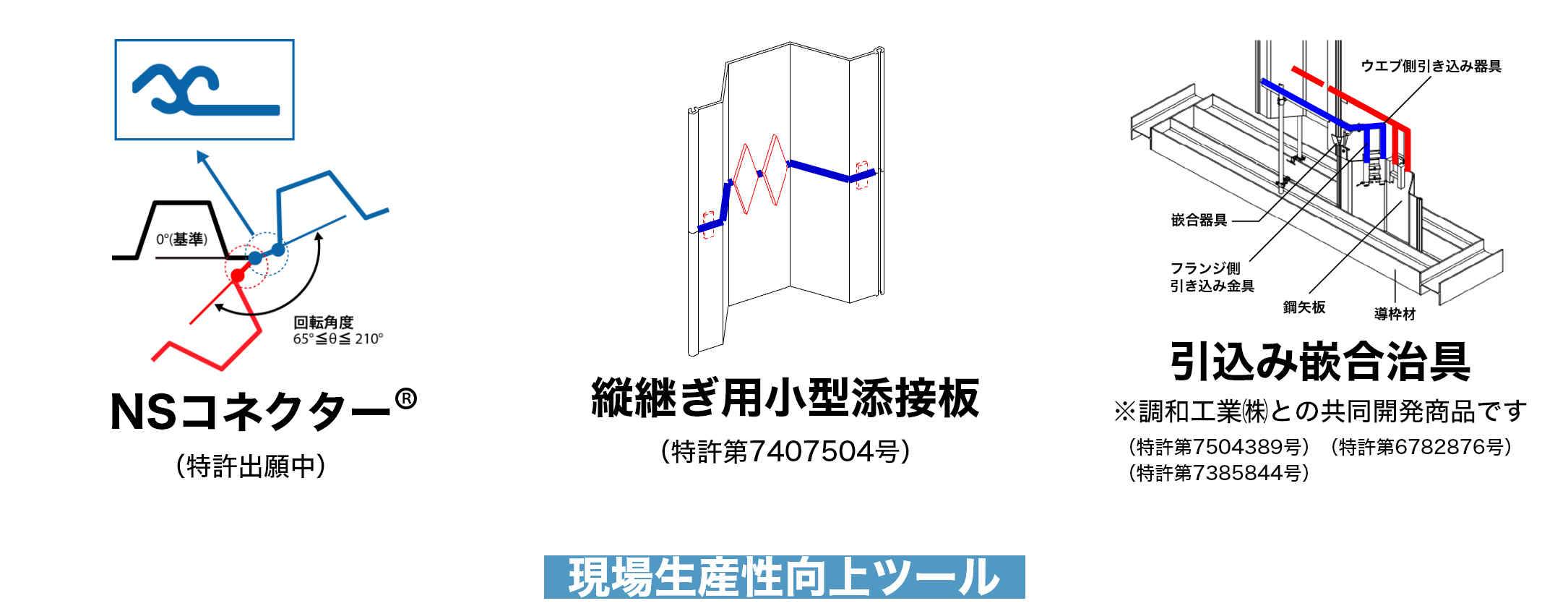

ハット形鋼矢板×現場省力化接続ツールの主なメリット
※それぞれのメリット詳細はアイコンをクリック
-
優れた経済性
(ハット形鋼矢板) -

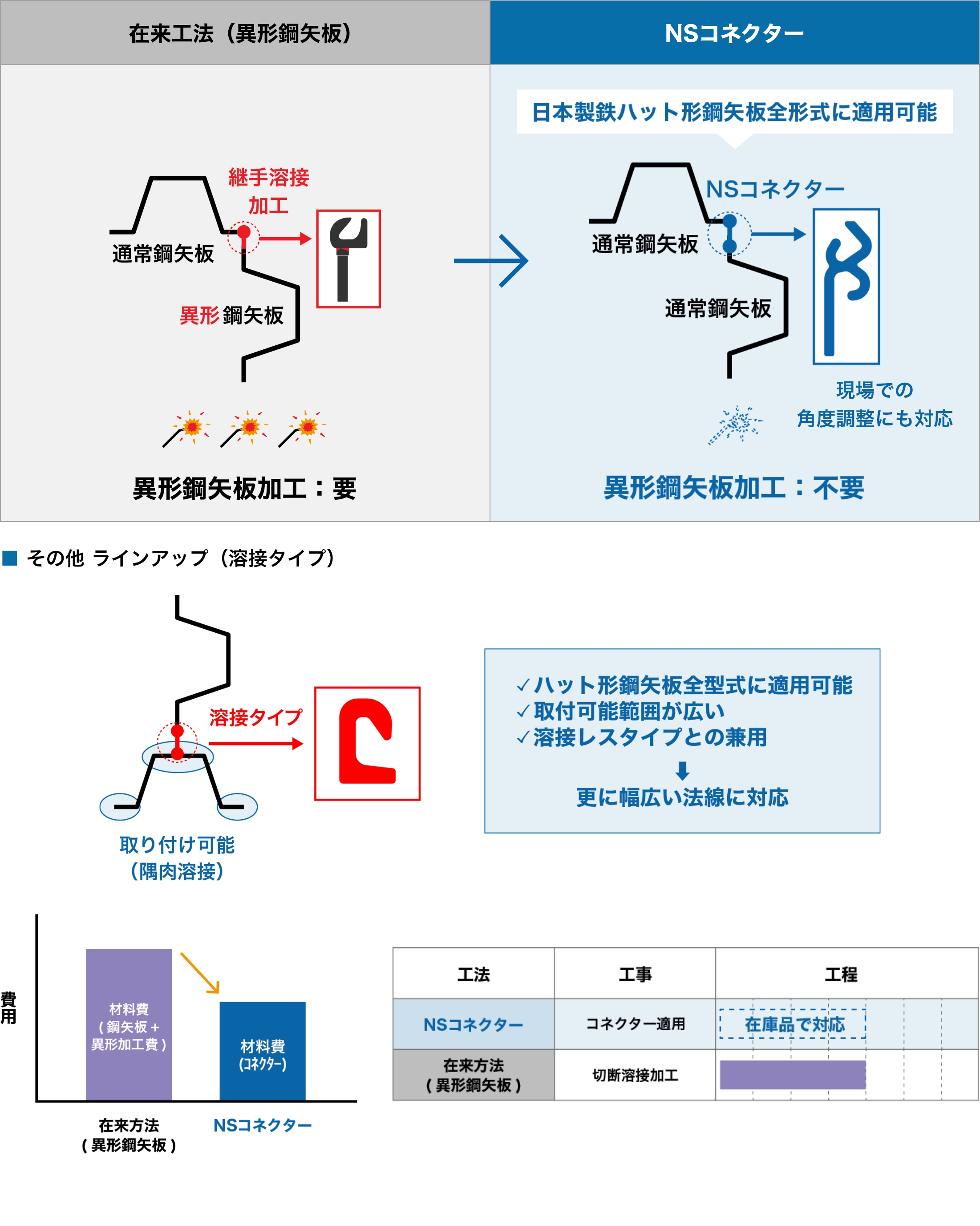

異形加工レス化
(NSコネクター) -

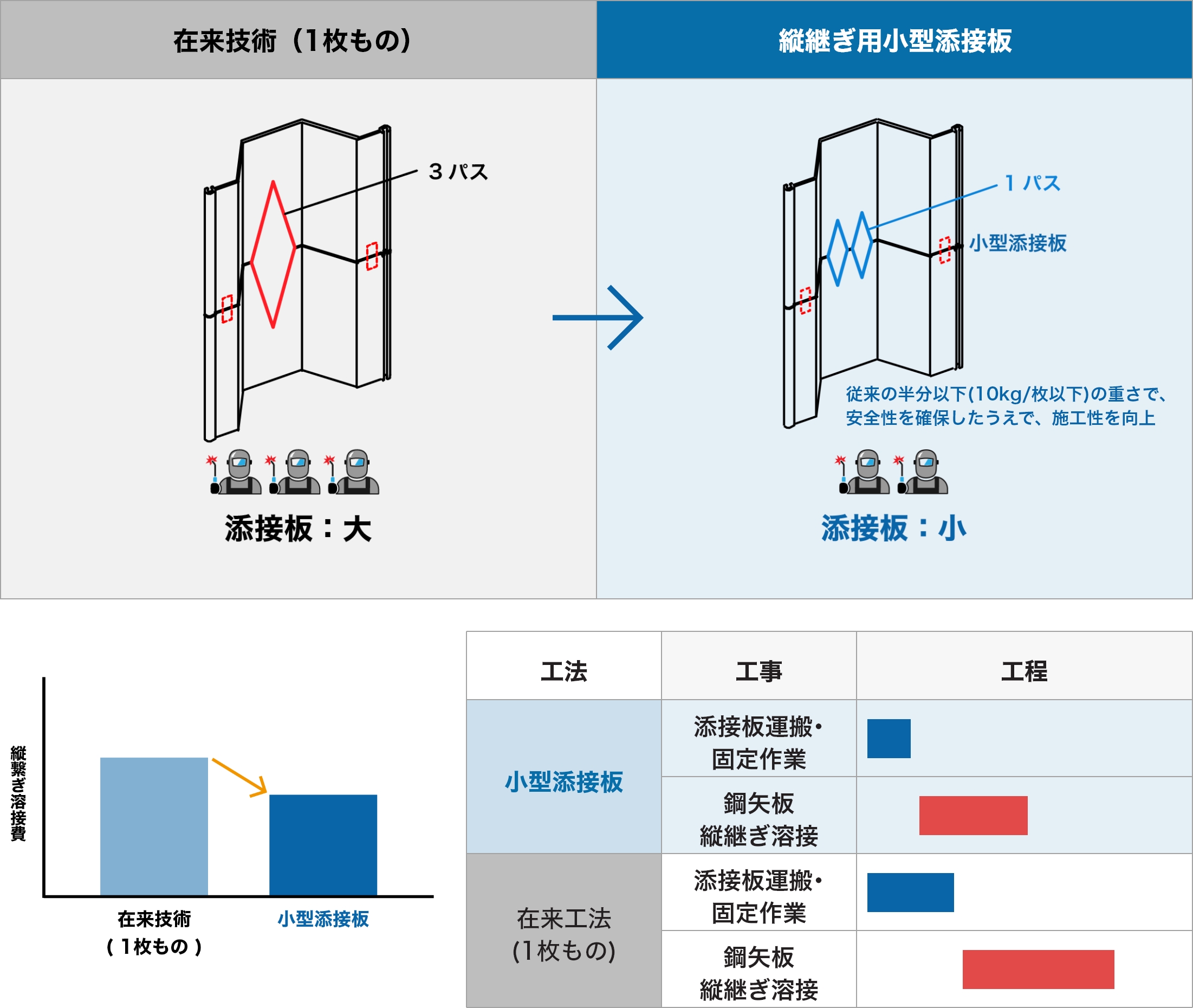

溶接省力化
(縦継ぎ用小型添接板) -

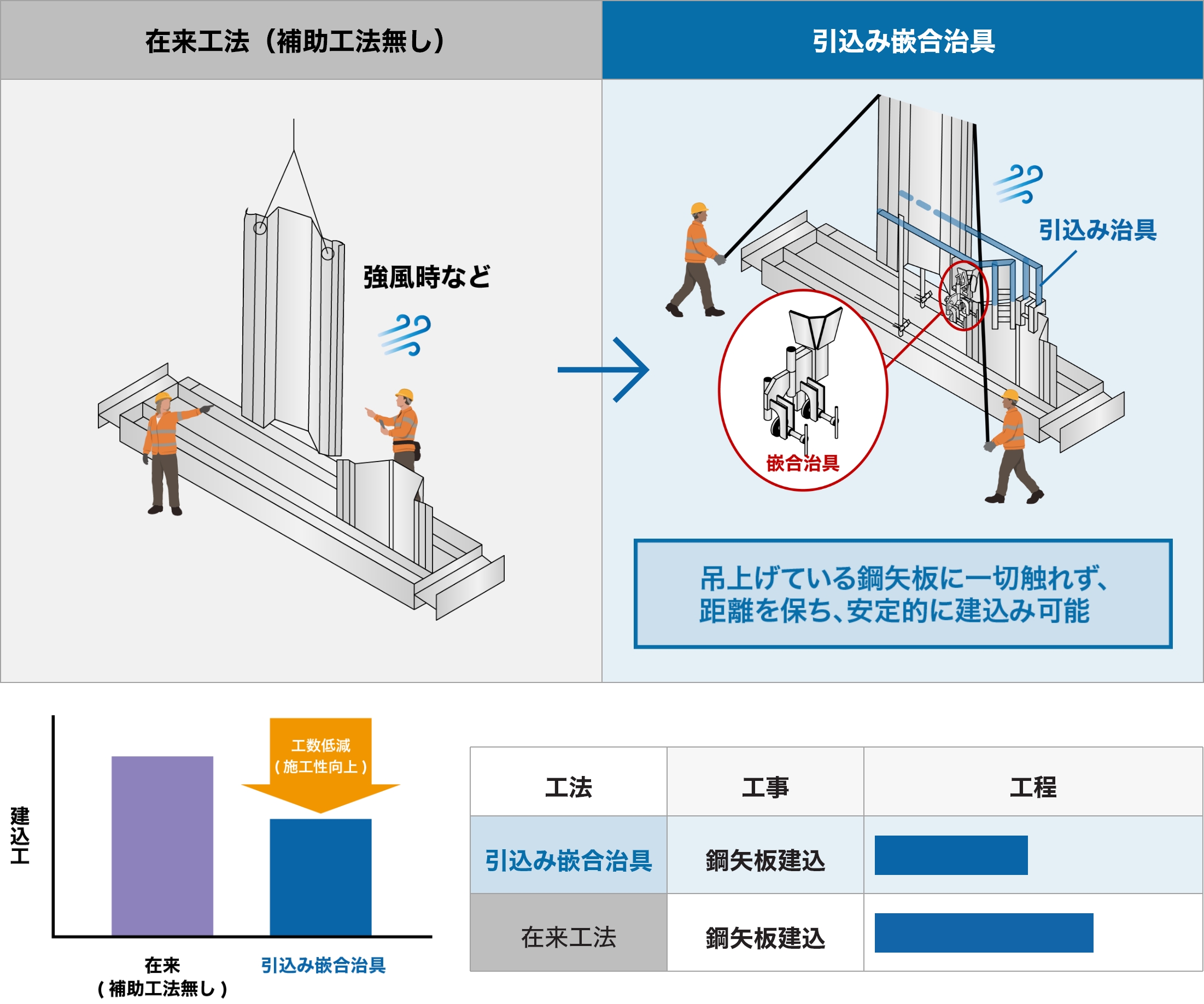

建込容易化
(引込み嵌合治具)
現場での安全性・生産性の向上、工期短縮・コスト縮減を実現

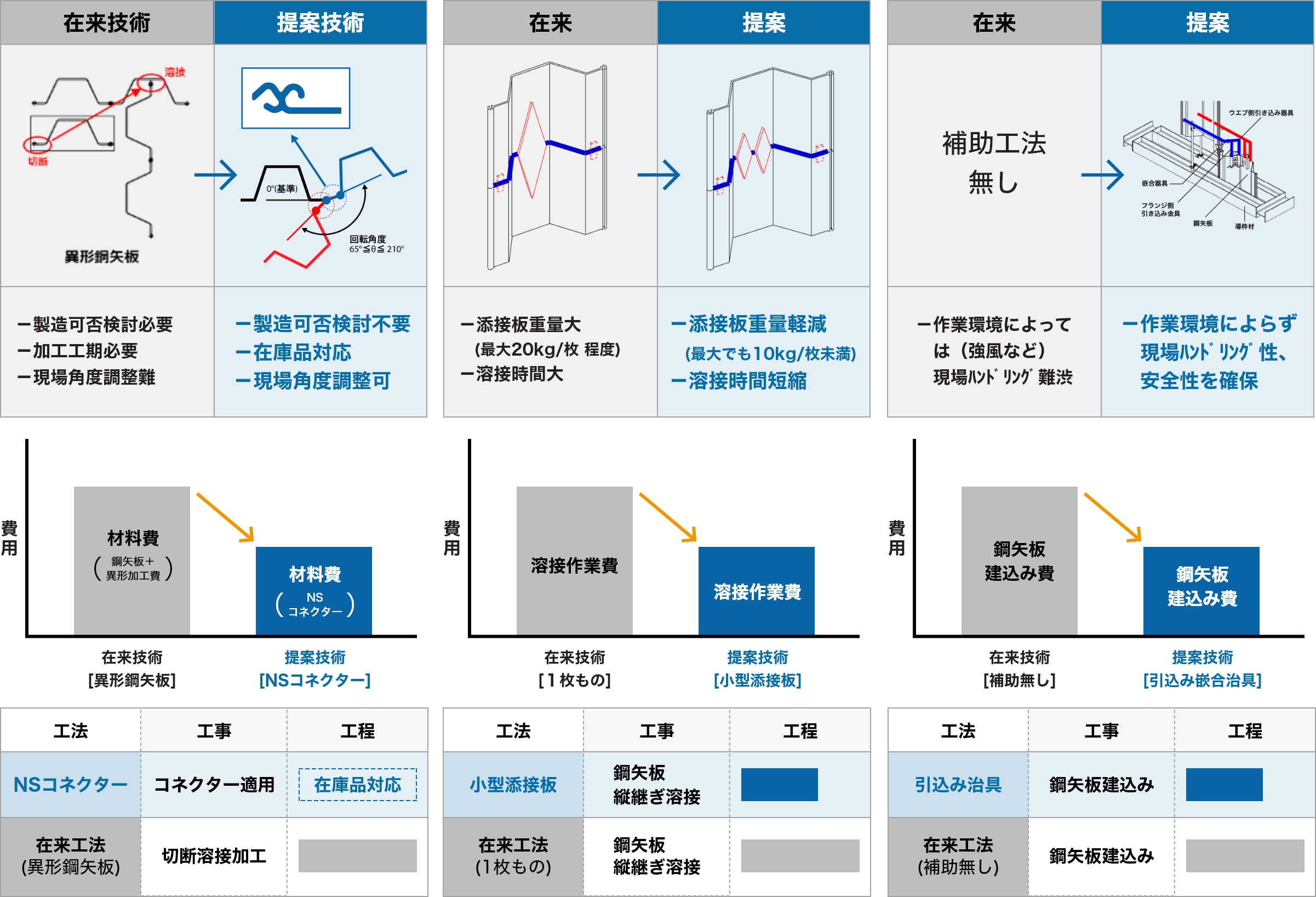

提案技術の適用メリット

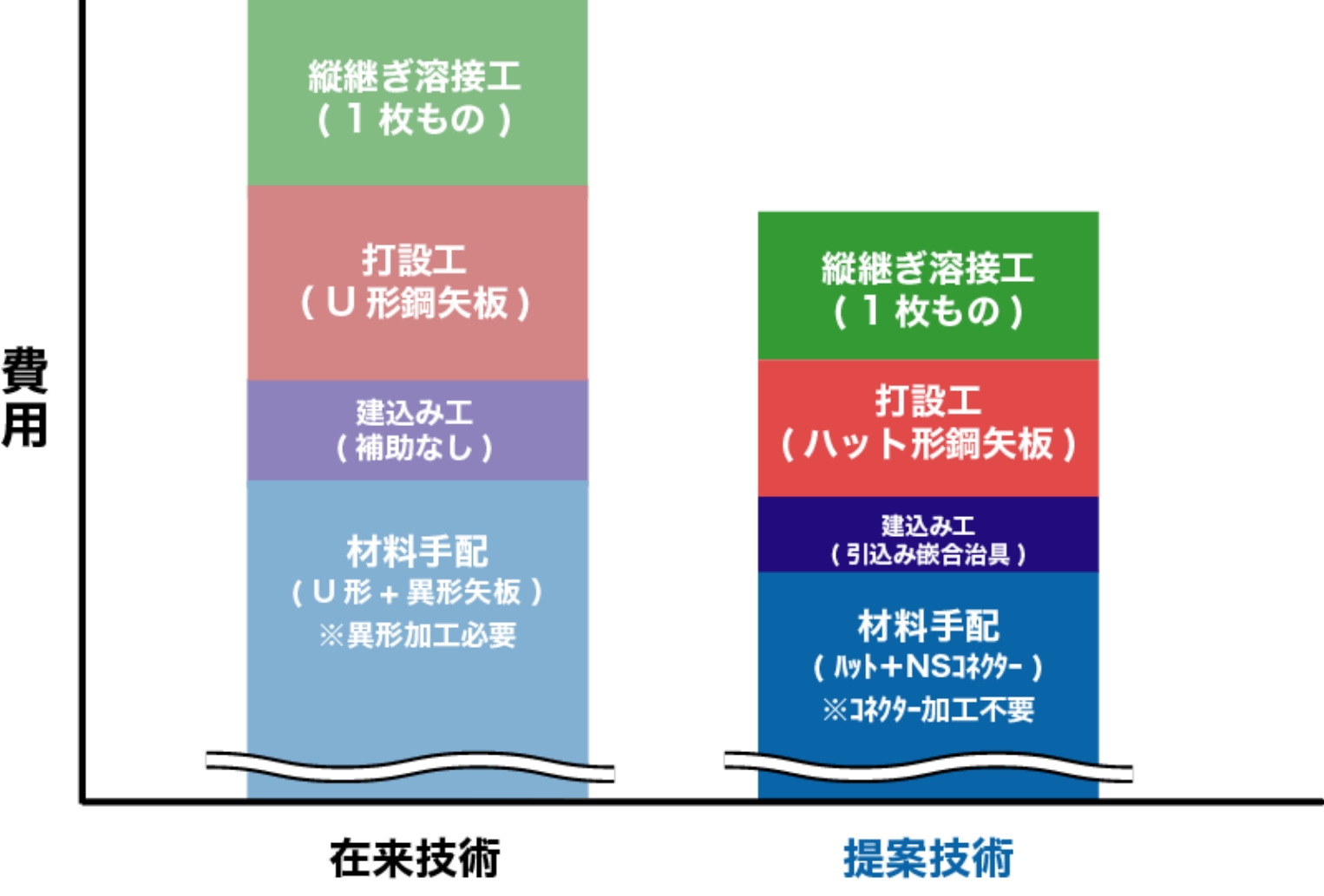

総コスト比較イメージ

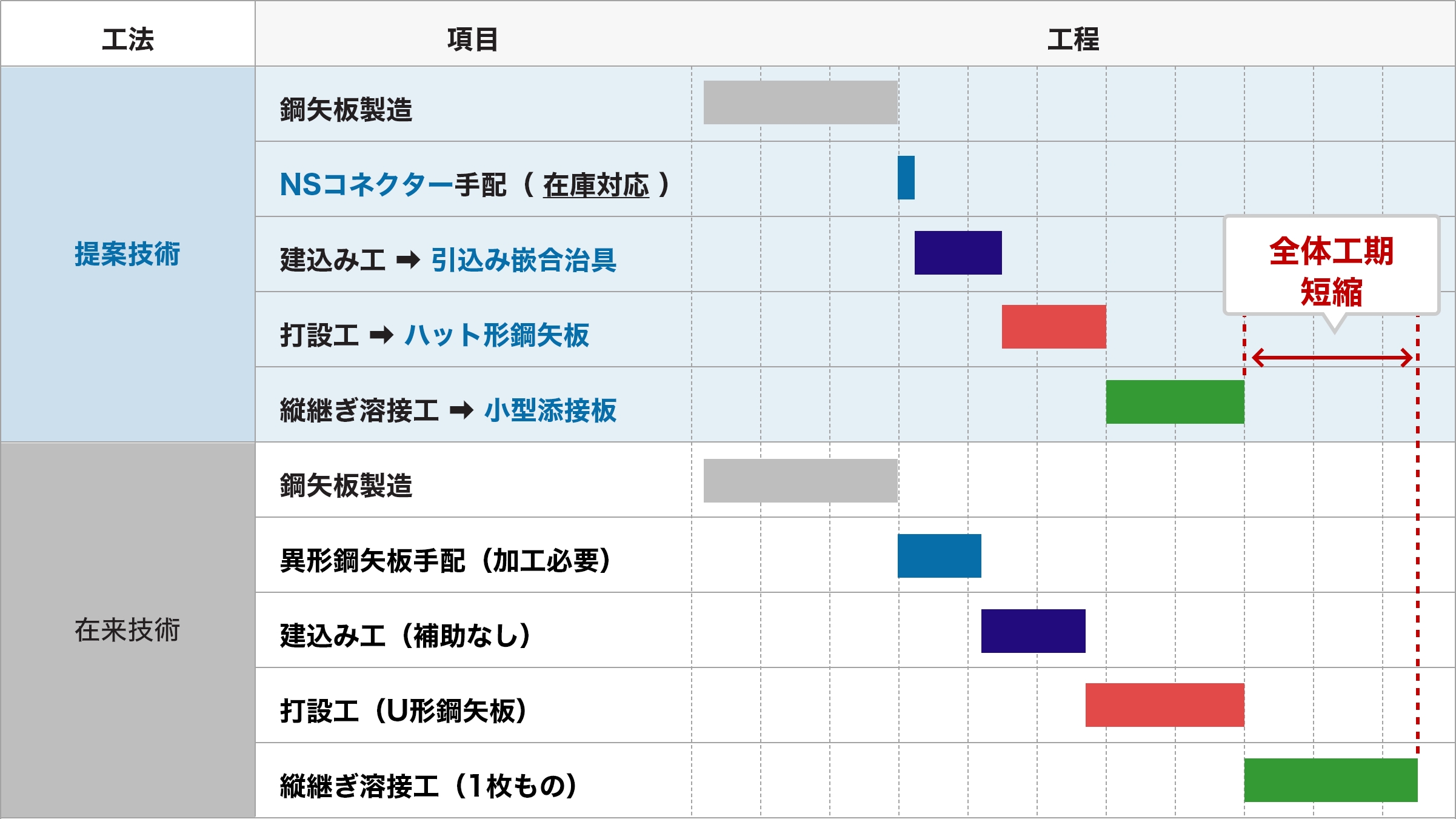

工期比較イメージ

ProStructでは、既存のパッケージのみならず、そのパッケージを基にしたニーズに合わせた技術協力が可能です。
導入ご検討される際は、ぜひご相談ください。
